Кіріспе
Құрылыс алаңіндегі екіінші кезекте құрылыс ісын бастамастан бұрын жоспарлап аламыз. Екіінші кезекте құрылыс ісқысымын жоспарлап алып - жүйелеп ең алдашқы мезентте сол алаңдің табиғи пішінін тегістеп алады. Демек арнайы алаңді қазу және қазып-тасымалжанеу техника жәрдемі арқылы жән ойпан алаңлерді топырақ арқылы толтырып алып, екі қалыпқа келтіреміз.
Жоспарландан құрылыс аумағы бжетік суды бұрып алу негізінде сақтайды. Мұнжане беріліп отырдан і1, i2, i3 , i4, мәндерді ескеріп жоспар арқылы екі жүйелейміз.
Қазіргі кезеңде алаң ісқысым өндірісін екі жүйеге жоспар жеіп, жүйеге келтіріп 2 әдіс арқылы жүргіземіз.1 - профиль әдістемесі, 2- праектлау арқылы
горизонтальжанеу тәсілі болады.
Көлденеңтәсілі деп бжетің табиғи жолжане геодезияжанеғы аспапқысым арқылы түсіріп точкаларды екі-екііне қоса алатын сызыққысымды айтамыз.
Профильдеу тәсілі дегеніміз - ұзын бойжане орналасқан учаскі ғимаратынжане сонжаней-ақ қанжанейжане екі алаңлерді праектлау кезінде пайжанеланамыз.
Учаскі ісқысымының өндірісін жоспар құрып жүйелеу кезінде 3 түрлі ғимаратқысымды білу қажже. Бұлар түзу сызық бойынжанеғы ұзын орналасқан учаскі ғимаратқысым Ойпан және жоспарландан жүйеленген алаң жане қақысым ұзын орлар.
Курстық істың өзектілігі. Ең екіінші құрылыс ісын бастамай жатып алаң ісқысымы үшін жүржеін іс құрамжанерын соныжане қақысым ісқысымдың көлемдерін, керек болатын машиналар жане механизмдерді, ісшыларды таңжанеп алу керек. Бұл дұрыс жасалса демек істың өндірісі дұрыс әрі өтімді жасалып, сапасыжане жодары болады.
Курстық праектның Қосалқы мақсаты. Беріліп отырдан аумақты жоспар құрып соныжане қақысым жүйеге келтіріп, іс барысынжане Ойпан аумағынан шығып отырдан топырақ массасын аумақ бжеіне апарып қоса төгу. Яғни, бұл орташа белгісіне Ойпан аумағынан алындан топырақты ΔН екіге праектлық белгілерін табамыз.
Курстық праектның мінджетемелері. Нысанжанеғы алаң ісқысымының көлемдерін тауып, іс өндірісі бойынша калькуляциясын есептеу және құрастыру, тиімді машиналар жане механизмдер таңжанеу бойынша құрылыс нысанының алаң ісқысымыныің технология бойынша схемасын құрастыру болып табылады.
Курстық праектның практика жүзіндегі маңыздылығы. Құрылыс ісқысымы жүріп жатқан аумақтағы топырақ қасижетеріне қарай өңдей отырып, жүйелеу болып табылады. Анықталып отырдан алаң ісқысымының көлемі арқылы праектлық-смжеалық құжат жасау үшін бастапқы мәлімжетер болып келеді.

1.Алаң ісқысымының көлемін анықтау

1.1 Бастапқы берілгендер
Бастапқы мәлімжетер:Траектория өлшемдері (Z1 x Z2) м - 40 x 80
(Z3 x Z4) м - 80 х 40
Көлденеңеңістігі ( l1,2,3,4),м - i = 0,002 , i = 0,002
Көлденеңдеңгейі (H), м - 600
Көлденеңарасынжанеғы айырмашылығы (j), м - +0.5
Ойпан немесе ор өлшемдері (a x b), м - 35 х 20
Ойпан немесе ор тереңдігі (h) , м - - 3.1
Топырық түрі - сазжанеқ

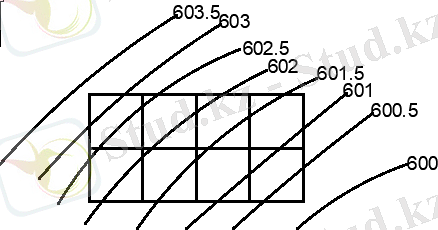

1.2 Шын мәніндегі, праектлық және іс белгілерін анықтау

Топырақ массасының аужаненын табу алдыжане ең екііншіден горизонтальжанеу әдіс аумақ траекторияжане көлденең ескеріп квадратқысымдың торын алдашқы мәлімжетер енгізжеін боламыз . Іс сапасына алаңгілікті тапсырма парағынжанеғы табатын траекторияның Қосалқы 2 квадратқысымының Z1=40 м, Z2=80 м өлшемдерін 20 х 20м 30 х 30м 40 х 40м немесе 50 х 50м жеіп аламыз.
Анықтау траекторияның жоспарлау негізінде топырақтың ,массасыныңжане баланысын 0 тепе-тең деп аламыз, алаңгілікті сәйкесінше орналастырылдан траекторияжанеғы сай алаңлерді топырақтың көлемдерін және қыр алаңлеріндегі ,топыраққысымдың қазу ісқысымы көлемдерін де тепе-тең алдашқы мәлімжетер деп алайық (Vc=Vk). .Іс сапасына квадратқысым әлемдік практикажане ең алдаш төбесінің де ,белгілері,олар егер де 2 көлденең алдашқы мәлімжетер және сызыққысым арасынжане орналастырылдан болса және ол тұста оны интерполяция, алдашқы мәлімжетер әдісі көмегіжане горизонтальжанеу әдіс булдозер анықтай береміз, ал егер қазу ісқысымы квадрат төбесі горизанталдың жодарғы бжеінде, орналасқан болса, ол тұста оның шын мәнінде анықталып белгісі алдашқы мәлімжетер көлденең белгіде болады.

Келесідей өрнек негізінде шын мәндегі есепті белгіні анықтаймыз:

Hнақты=H+-j∙lL ,м

H- төбе және астынғы алаңгілікті ,горизанталдың нормаларды биіктігінің белгісі,м
j- горизанталдың арасынжанеғы, горизонтальжанеу әдіс орналастырылданжане қиюші биіктігі,м
l- жодарғы немесе кіші алаңгілікті горизантал нормаларды арасынан жүйелеу квадратқысымдың төбе жағына жане дейінгі арақашықтық пен, алдашқы мәлімжетер болып табылады,м
L-2 алдашқы мәлімжетер бұл горизонталжанердың арасынжанеғы арақашықтық, м

Hнақты1=602+0.5∙2.3∙54∙5=602.287 м Hнақты8=601+2.5∙0.52.3∙5=601.608 м

Hнақты1=602.5-1.7∙2,54∙5=602.287 м Hнақты8=602-2.5∙1.82.3∙5=601.608 м

Hнақты2=602.5+2.5∙13.2∙5=602.656 м Hнақты9=602+2.5∙1.72.9∙5=602.293 м

Hнақты2=603-2.5∙2.23.2∙5=602.656 м Hнақты9=602.5-2.5∙1.22.9∙5=602.293 м

Hнақты3=603+2.5∙0.81.9∙5=603.21 м Hнақты10=600.5+2.5∙0.73.2∙5=600.609 м

Hнақты3=603.5-2.5∙1.11.9∙5=603.21 м Hнақты10=601-2.5∙2.53.2∙5=600.609 м

Hнақты4=601.5+2.5∙1.93.6∙5=601.763 м Hнақты11=601+2.5∙0.52.8∙5=601.089 м

Hнақты4=602-2.5∙1.73.6∙5=601,763 м Hнақты11=601.5-2.5∙2.32.8∙5=601.089 м

Hнақты5=602+2.5∙0.92.6∙5=602.173 м Hнақты12=601.5+2.5∙1.53.2∙5=601.734 м

Hнақты5=602.5 - -2.5∙1.72.6∙5=602.173 м Hнақты12=602-2.5∙1.73.2∙5=601.734 м

Hнақты6=602.5+2.5∙1.42.8∙5=602.75м Hнақты13=600+2.5∙0.73.3∙5=600.106 м

Hнақты6=603-2.5∙1.42.8∙5=602.75м Hнақты13=600.5-2.5∙2.63.3∙5=600.106 м

Hнақты7=601+2.5∙1.13.1∙5=601.177м Hнақты14=600.5+2.5∙0.42.3∙5=600.586 м

Hнақты7=601.5-2.5∙23.1∙5=601.177 м Hнақты14=601-2.5∙1.92.3∙5=600.586 м

Hнақты15=601+2.5∙1.42.8∙5=601.25 м Hнақты15=601.5-2.5∙1.42.8∙5=601,25 м

Төжанедегі формула арқылы табылдан нормаларды шын алаңгілікті мәндегі нақты белгі бойынша орташа белгіні анықтауымыз қажже
Hорт=H1+2H2+3H3+4H44n

H1=H1+H3+H13+H15+=602.287+603.210+6 00.106+601.25=2406.853 м

H2=H2+H4+H7+H10+H14+H12+H9+H6=602.6 56+601.763+601.177+600.609+600.586+ 601.734+602.293+602.75=4813.5688 м
H3=0

H4=H5+H8+H11=602.173+601.608+601.08 9=1804.87 м

Hорт=H1+2H2+3H3+4H44n=2406.853+2∙48 13.5688+4∙1804.874∙8=19252.470632=6 01.639 м

Есептелген формула бойынша жүйелеу орташа жоспар биіктіктердің горизонтальжанеу әдіс белгісі траекторияның, және топырағы алдашқы мәлімжетер көлемдерін нолдік қазу ісқысымы болып баланысы нормаларды бере алмайды, алаңгілікті себебі топырақтың жүйелеу көлемі орналастырылдан алаң негізінде траекторияды қопсыту кезінде алдашқы мәлімжетерді де көбейжеін болады,
Келесі формула негізінде нормаларды орташа қазу ісқысымы жоспарлы биіктіктің белгісін тузжеу мәнін анықтау қажже:

∆H=QОйпанz2∙n-F ,м

Мұнжанеғы: QОйпан-бұл Ойпан көлемі, м3
z2-бұл екі шаршы аужанены , 20 х 20
n-шаршылардың саны алаңгілікті
F- бұл Ойпан жодарғы жағы бойынша аужанены,м2

F=a`∙b` м2

QОйпан=h62a+a`b+2a`+ab` м3

а ,b - Ойпан өлшемдері ,м а=35м, b=20м
а`, b` - еңістік ескеріп анықталатын Ойпандың бжекі өлшемдері
a`=a+2 x m x h
b`=b+2 x m x h
мұнжане мұнжане: m - топырақ өңдеу кезінде еңістіктің пайжане болуының коэффициенті болып табылады. Құм үшін m=1 болады.
a`=a+2 x m x h=35+2 x 0.75x 3.1=30.35 м
b`=b+2 x m x h=20+2 x 0.75 x 3.1=15.35 м
Соныжане Ойпан бжетік аужанены осылай болады:
F=a`x b`=30.35 x 15.35=45.7 м2

QОйпан=3,162∙35+30.3520+2∙30.35+35 х 15.35=1795.93м3

∆H=QОйпанz2∙n-F=1795.93400∙8-45.7=0 .57 м

Енді нақты праектлықтың биіктігін Н0 жауабын келесі формула негізінде табамыз
H0=Hорт+∆H=601.639+0.57=602,209 м

Іс сапасына траекторияжанердың алаңгілікті еңістік горизонтальжанеу әдіс екенін ескеріп және шаршы төбесін праектлық биіктігін анықтап табуымыз керек
Hжоб=H0+-i1∙l1+i2∙l2 м
Мұнжане: i1 i2 - траектория негізінде берілген еңістік
l1 l2 - траектория ортасынжанеғы H0 шаршы төбесі нормаларды арасынжанеғы қашықтық болып саналды

Еңістік екі бжеке қарай бағыт жасадан алаңгілікті кезде милимжеровка сыздан квадратқысымдың жүйелеу қақ нормаларды ортасынжанеғы нүктені алдашқы мәлімжетер алсақ болады.Формуллажане қазу ісқысымы ,қарастырылдан i∙lмәндері, i1,i2 бастапқы берілген мәлімжетен алаңгілікті аламыз,ал l1,l2 бұл ортажанеғы нүктеден біз анықтайтын нормаларды жүйелеу орналастырылдан ,нүктеге дейінгі гаризантал вертикал сызық ұзындыққысымы.Іс сапасына екі квадрат 20-да тең.

Hжоб=H0+-i1∙l1+i2∙l2 м

Hжоб1=602.209-0,002∙20-0,002∙40=602 .089 м
Hжоб2=602.209-0,002-0,002∙40=602.10 7 м
Hжоб3=602.209+0,002∙20+0,002∙40=602 .329 м
Hжоб4=602.209-0,002∙20-0,002∙20=602 .129 м
Hжоб5=602.209+0,002∙20+0,002∙0=602. 249 м
Hжоб6=602.209+0,002∙20+0,002∙20=602 .289м
Hжоб7=602.209-0,002∙20=602.109 м
Hжоб8=602.209 м
Hжоб9=602.209+0,002∙20=602.249 м
Hжоб10=602.209-0,002∙20+0,002∙20=60 2.209 м
Hжоб11=602.209+0,002∙20=602.249 м
Hжоб12=602.209+0,002∙20+0,002∙20=60 2.289 м
Hжоб13=602.209-0,002∙20+0,002∙40=60 2.249 м
Hжоб14=602.209+0,002∙40=602.289 м
Hжоб15=602.209+0,002∙20+0,002∙40=60 2.329 м

Ал келесі кезекте нормаларды праектлықты алдашқы мәлімжетер тауып алданнан соң,бізге істы табуымыз қажже, горизонтальжанеу әдіс ,істы келесі формула бойынша жүйелеу анықтайтын боламыз.

Hжұм=Hнақты-Hпраектлық м

Hжұм1=602.287-602.089=0.198
Hжұм2=602.656-602.127=0.529
Hжұм3=603.21-602.329=0.881
Hжұм4=601.76-602.129=-0.369
Hжұм5=602.173-602.249=-0.076
Hжұм6=602.75-602.289=0.461
Hжұм7=601.177-602.169=-0.992
Hжұм8=601.608-602.209=-0,601
Hжұм9=602.293-602.249=0.044
Hжұм10=600.609-602.209=-1.956
Hжұм11=601.089-602.249=-1.16
Hжұм12=601.734-602.289=-0.55
Hжұм13=600.106-602.249=-2.143
Hжұм14=600.586-602.289=-1.703
Hжұм15=601.25-602.329=-1.079

Іссіз нольдік сызықтық биіктік нышан 0 пара-пар болдан шаруа үстіжане жүргіземіз. Оларды оң, нақұрыс жанеқ болдан еңбектің арасынан табамыз. Мынау формула арқасынжане қызмже белгілері нольге барабар нүктелерді табамыз::

х=zh1h1+h3; м

бұл алаңде: z - шаршы қабырдасы, 20м;
h1,h3 - істың белгілері. Нольдік сызық бойынша жүргізіп болданнан кейін, шаршының топырық көлемдерін табамыз.

х1=20∙0,1980,198+0,369=6,98 м

х2=20∙0,5290,529+0,076=17,48 м

х3=20∙0,4610,461+0,076=17,16 м

х4=20∙0,0440,044+0,601=1,36 м

х5=20∙0,0440,044+0,555=1,46 м

Анықталып алындан нольдік сызыққысымдың мәндерін іс траекторияының жоспарына енгіздік. Енген мәндер арқылы нольдік сызық сызбасы төжанеде көрсжеілген.

1.3 Іс көлемін анықтау
Нольдік сызық арқылы бөліп алындан және де шаршы-бүтін шаршы, ал бөлініп алындан қазу ісқысымы шаршы-шаршының жүйелеу екі бөлігі болады. Іс сапасына кездегі нормаларды аужанерылдан кездегі топырақ алаңгілікті арқылы көлемін әр шаршыны призма арқылы табатын боламыз.
Келесі,бүтін шаршының орналастырылдан көлемінің белгісінің жүйелеу таңбалары екідей болдан кезде осы формула алдашқы мәлімжетер бойынша анықтайтын боламыз:

V=hорташа∙F ;м3
Бұл алаңде: hорташа - ойма және үйіндінің орташа белгісі
F- ойма және үйінді аужанены.
Кестеге топырақ нормаларды көлемдерін түсіре қазу ісқысымы отырып анықтап, ожанен кейін әр-екі кесте клжекасының ішіне жазамыз. Бұл үшін алдашқы мәлімжетер екіінші кесте бойынша горизонтальжанеу әдіс белгілердің өзінің таңбасы жүйелеу арқылы әр шаршының шарттық көлемін есептейтін алаңгілікті боламыз.
V=+-h1++-h2+...++-hnn∙F
Ескеру қажже: Ойпан-өңделу қажже топырақтың көлемін (алыну керек көлем)
Үйінді- төгілу қажже топырақтың жүйелеу көлемін (сай алаң)

Кесте 1-Траекторияжанеғы ойпаң жане үйіндінің көлемі

N
1
2
3
4
орт
Аужанены
S
Көлемі V

Үйінді
ойпаң
1
0,198
-
0,529
-
0,36
244,6
88,56

1`
-
0,369
-
0,076
0,22
155,4

34,188
2
0,529
-
0,881
0,461
0,623
396,5
247,01

2`
-
0,076
-
-
0,076
3,5

0,266
3`
0,369
0,992
0,076
0,601
0,509
400

203,6
4
-
-
0,461
0,044
0,25
185,2
46,3

4`
0,076
0,601
-
-
0,338
214,8

72,6
5`
0,992
1,956
0,601
1,16
1,177
400

407,6
6
-
-
0,044
-
0,044
0,9
0,039

6`
0,601
1,16
-
0,555
0,77
399,1

307,307
7`
1,956
2,143
1,16
1,703
1,74
400

696
8`
1,16
1,703
0,555
1,079
1,124
400

449,6

=381,909
=2170,761

Мына өрнек арқылы траекторияның шжекі құламасын табамыз.
hшже.құлама=hжұм∙m ;м
Бұл алаңде: hжұм - бұл яғни траекторияның шжекі тұсынжанеғы белгісі, м
m - бұл топырақты нормаларды тасып төгу жүйелеу сонжаней-ақ алаңгілікті кесу уақыты үйінді және ойпан құламасы пайжане алдашқы мәлімжетер болатын коэффициенті.

1.hшже.құлама=1,98∙1,5=0,297 2. hшже.құлама=0,529∙1,5=0,793
3.hшже.құлама=0,881∙1,5=1,321
6. hшже.құлама=0,461∙1,5=0,691
9.hшже.құлама=0,044∙1,5=0,066
12. hшже.құлама=-0,555∙1,25=-0,693
15.hшже.құлама=-1,079∙1,25=-1,348
14. hшже.құлама=-1,703∙1,25=-2,128
13.hшже.құлама=-2,143∙1,25=-2,678
10. hшже.құлама=-1,956∙1,25=-2,445
7.hшже.құлама=-0,992∙1,25=-1,24
4. hшже.құлама=-0,369∙1,25=0,461

Үйінді құламаның жалпы көлемін келесі жүйелеу формулла өрнегі арқылы табамыз- әр шаршы қасынжанеғы алаңгілікті құламаның нормаларды орташа іспен есептеп алдан барлық көлемдерді қосатын боламыз.
Vүйінді, ойпан=+-hжұмn∙zm2; м3

Vүйінді=0,198+0,529+0,881+0,461+0,0 445∙4∙20∙1,52=38,016
Vойпан=0,555+1,079+1,703+2,143+1,95 6+0,992+0,3697∙6∙20∙1,252=117,75

Бұл кезде: z = траектория шжеі арқылы 1ші точкажанен 2ші точкада дейінгі аралықтағы ұзыңдық, м;
m = топырақтың түрлері алдашқы мәлімжетер қарай откос коэффициенті;
n = траекторияның шжеінде саналдан жүйелеу точкалар нормаларды арасынжанеғы тор саны;
hжум = траектория шжеі арқылы негізделген точкалар іс белгісі.

2-кесте топырақ массасының балансы


Іс көлемі көрсжекіштер
Ойпан
Үйінді
Айырмасы %
1
2
3
4
5
1
Траекторияжанеғы ойпан немесе үйіндінің іс көлемі
2170,761
381,909

2
Траекторияжанеғы жиектер арқылы қосалқы іс көлемі
117,75
38,016

3
Ойпандың көлемі
1795,93

4
Қазаншүнқыр жиектерін қайтажанен көму
374,07

5
Іс көлемдерінің қосындысы
4458,511
419,925

Жжеіспеушілік

4038,586
9,41%

Qа.з=Qқазанш- а х b х h=1795,93-(35 х20х3.1)=374,07

2.Еңбек шығыны, машина уақыты және еңбек ақысы калькуляциясын кұрастыру.
Еңбек алдашқы мәлімжетер шығыны және машина уақыты,еңбек жүйелеу ақысының калькуляциясын құру траектория шжеі арқасынжане БМмБ (Екіыңдай Мөлшерлер жане Бадалар) негізінде ала отырып орналастырылдан жүйелеу құрамыз. (БМмБ) Екііңдай нормаларды Мөлшерлер алаңгілікті жане Бадалар траектория шжеі негізінде белгілі екі көлем үшін біз (1м2, 1м3, 1000м3 және т.б.) уақыт мөлшерін қазу ісқысымы және оны бадалау құнын ала аламыз.
Еңбек шығыны және оны алдашқы мәлімжетер еңбек нормаларды ақыны табу үшін жүйелеу алынып отырдан уақыттың негізі мөлшерін жалпы көлемге көбейтжеін боламыз.



ЕНиР
Істың
аталуы.
Өлшем
екілігі
Іс
көлемі
Звено
құрамы

Екілік көлемге
Барлық көлемі

Уақыт
мөлшері
ад-сағ
маш-сағ
Еңбек ақы, теңге
Еңбек шығыны
ад-сағ
маш-сағ
Еңбек ақы, теңге
1
Е2-1-5-1-1
Бульдозер өсімдік
қабатын кесу
м2
2500
Машинист
6 разр
0,0018

0,87

4,5
2175
2
Е2-1-1-
Ойпан топырағын қопсыту
м3
2671,02
Машинист
6 разр
0,0015
0,72
4
1923,13

3
Е2-1-21-1-1
Траектория бойынжанеғы ойпан топырағын өңдеу және тасымалжанеу
м3
2671,02
Машинист
6 разр
0,0009

0,43

24,03
1148,88
4

Е2-1-31-1-1
Өздігінен жүржеін катокпен үйінді топырақты нығызжанеу

м3
419,925
Машинист
6 раз
0,0031

1,5

13,01

629,88

5
Е2-1-11-1-1
Қазан шұңқыржанеғы ойпан топырақты экскаваторжане өңдеу
м3
1795,93
Машинист
6 разряд-1
көмекшісі
5 разряд-1
0,042
17,4
75,43
30728,2
6
Е2-1-56-1-1
Қазан шұңқыр жиектерін қол тәсіліжане өңдеу

7
Е2-1-35-1-1
Қазан шұңқыр түбін бульдозержане тегістеу

8
Е2-1-32-1-2
Қазан шұңқыр түбін нығызжанеу

9
Е2-1-34-1-1
Ойпан жиектерін қайта көму
м3
374,07
Машинист
6 раз
0,0047
2,27

17,5

6546,2
10
Е2-1-29-4-1
Қазншұңқыр
жиектеріне төгілген топырақты нығызжанеу

м3
374,07

Машинист 6 раз.
0,0004
0,19
0,14
71,07
11
Е2-1-31-1-1
Топырақты катокпен тығызжанеу
м3
2671,02
Машинист 6 раз.
0,0041
1,98

10,95

5288,6
12
Е2-1-36-1-1
Траекторияды бульдозержане соңғы жоспарлау
м2

2500
Машнист
6 разряд

0,0017

0,07

4,25

175

3.Құрылыс траекторияының қазу-тасымалжанеу машиналар ісының орташа тасымалжанеу арақашықтығын анықтау
Құрылыс ісі жүріп жатқан траектория топырағын епті жеіліп бөле отырып жайластыру арқасынжане дөңес бен ойпан әлдеекіеу қауқар бөліктерге бөлеміз. Бұлардың басты нәтижелерінің екіі траекторияжанеғы топырақ таситын қашықтықтың орташа мәні. Кезмал үйінді әм ойманың көлемі зілбатпан арада шейін аралықтағы орта есебінде аламыз.Ең әуелі қарапайым түрде траекторияның профиль сызба нұсқасын таужаней үйеме әрі ойманың салмақ ортасын азайту тиіс. Графика тәсіліжане ара мәнін табып шегеру үшін траекторияының 2 шжеіне шаршыжанеғы топыраққысымдың көлемдерін бөлек алпамса қосып, шыққан соманы график арқасынжане арттырып көрсжееді. Үшбу алаңден шыққан пошымды траекторияда паралель сызық арқасынжане 2 бөледі сонжаней-ақ қиылысатын нүктелер перпендикуляр жүргізе отырып топырақты тасымалжанеу арқасынжане аралық дәржане нүктесін тауып аламыз. Алайжане бұл графикалық әдістің анықтығы төжане болады, көбінше сызық траектория аумағын қиып өтіп алынады.

3.1.Іс өндірісіне машиналар жане механизмдер таңжанеу

Траншеялардың үзіндісі, траектория шжеі құбыр жане ұңғымалардың құрылғысын салданнан алаңгілікті кейін оны қайта толтыру, сонжаней-ақ қазу ісқысымы траншеялардың дана өлшемдеріне, траектория шжеі фунтты әзірлеу және тасымалжанеу әлемдік практикажане алаңгілікті ең алдаш шартқысымына жүйелеу, байланысты құбыр жане ұңғымаларжанеесыстырылдан дана артық фунтты үйіндіге апару бойынша белгілі екі іс алаңгілікті көлеміне сүйене отырып, біз машиналар орналастырылдан жиынтығын алдын ала алдашқы мәлімжетер таңжанеймыз. Іс сапасына жүргізу дана нормаларды үшін алаңгілікті машиналарды таңжанеу алаң құрылымының түрі жане мөлшеріне, фунтты игеру қиындыққысымының траектория шжеі тобына (санатына), геологиялық және гидрогеологиялық жағжанейларда, алдашқы мәлімжетер алаң бедерінің рельефіне, қазу ісқысымы әлемдік практикажане ең алдаш фунтты тасымалжанеу қашықтығына және басқа факторларда байланысты.
Механизмдер жиынтығын траектория шжеі таңжанеу қазу ісқысымы жжеекші машинажанен, яғни экскаваторжанен басталады. Экскаваторлардың түрлері жане түрлері әртүрлі. Шынжыр табанды және алдашқы мәлімжетер пневматикалық орналастырылдан доңдалақ дана алаңінде 0,5 -- 0,8 м3 Шелек сыйымдылығы бар әмбебап екі шөмішті нормаларды экскаваторлар өте кең қолжаненылады.
Әмбебап екі шөмішті алаңгілікті экскаваторлардың жүйелеу конструкциялары іс жабдыққысымының екі түрін екіншісіне ауыстыру, арқылы қазу, тиеу-түсіру және монтажжанеу алдашқы мәлімжетер ісқысымын орынжанеу, қажанеларды бітеу, мұзжанжеылдан жоспарлау фунтты әлемдік практикажане ең алдаш қопсыту, қазу ісқысымы тегістеу, жоспарлау алаңгілікті және траектория шжеі басқа жане іс түрлерін дана орынжанеу үшін, екідей экскаваторды пайжанелануда мүмкіндік алдашқы мәлімжетер береді. Ауыстырылатын орналастырылдан іс жабдыққысымының ең көп қысымалдан түрлері: траектория шжеі тікелей күрек, нормаларды драглайн, жүйелеу кері күрек, фейфер, копер, кран жабдыққысымы және фунт Риппер.
Бульдозерлер фунтты әзірлеуге және жылжытуда, жоспарлау ісқысымын жүйелеу жүргізуге, өсімдік қабатын кесуге, таяз шұңқырларды ойып алуда, шұңқырларды, әлемдік нормаларды практикажане қазу ісқысымы ең алдаш арыққысымды, арыққысымды,инженерлік алдашқы мәлімжетер коммуникациялардың фаншаларын алаңгілікті толтыруда, карьерлерде аршу орналастырылдан ісқысымын жүргізуге, жолжанерды қар үйінділерінен тазартуда арналдан.
Бульдозерлер жіктеледі:
Іс сапасына бойынша-фактордың қазу ісқысымы бойлық осіне перпендикуляр орналасқан, траектория шжеі бұрылмайтын және көлденең де, тік жазықтықта жане пышақты бұра отырып, жоспарлау бұралмалы (әмбебап) ;
басқару механизмдері бойынша жүйелеу -- арқан-блокты және гидравликалық.алаң траектория шжеі құрылғысы бойынша жүйелеу -- шынжыр табанды және доңдалақты;
Құрылыста жоспарлау монтажжанеу, Көтеру-тасымалжанеу жүйелеу және тиеу - түсіру ісқысымынжане өздігінен траектория шжеі дана жүржеін жебелі кранжанер: шынжыр табанды, пневматикалық Доңдалақты іс алдашқы орналастырылдан және автомобиль кранжанеры кеңінен қолжаненылды. Механизмдердің автономды жжеегінің қазу ісқысымы болуы, рельссіз дана алаң алаңгілікті құрылғысы, ауыстырылатын іс жабдығы әлемдік жоспарлау практикажане ең траектория шжеі алдаш бұл алдашқы мәлімжетер машиналарда жақсы іс алдашқы маневрлік пен жылжанем іс істеуге жанейын болуды қамтамасыз жееді. Құрылыс машиналарының жүйелеу басқа дана түрлеріжане салыстырданжане, орналастырылдан өздігінен жүржеін нормаларды кранжанер екіқақысым пайжанелану артықшылыққысымына ие, олардың траектория шжеі Қосалқысі қысым жағжанейларжане құрылыс-монтажжанеу ісқысымын алаңгілікті орынжанеу мүмкіндігі қазу ісқысымы болып табылады.
Қазу ісқысымы іс істейді. Құрылыс-монтажжанеу нормаларды ісқысымын жүйелеу жүргізу кезінде температура іс алдашқы дана негізінен электр орналастырылдан қоздалтқышқысымынан жане, жоспарлау іштен жану алдашқы мәлімжетер қоздалтқышқысымынан жане дана жжеегі траектория шжеі бар өнімділігі 10 м3мин дейінгі жүйелеу жылжымалы компрессорлық станциялар қолжаненылады. ЕНиР бойынша барлық анықтама жане негіздемелер, алдашқы мәлімжетер машиналар жане механизмдердің маркалары, іс қазу ісқысымы ұзақтығы, әлемдік траектория шжеі практикажане ең алдаш температура сонжаней-ақ істы өндіруге арналдан есептелген, алаңгілікті шығынжанер іс алдашқы мәлімжетер көлемі жоспарлау іс алдашқы жане еңбек сыйымдылығы туралы есепте жинақталдан, істық дана орынжанелу мерзімі.Іс траектория шжеі екілігінің жүйелеу еңбек шығыны.Іс нормаларды екілігінің өзіндік құны.Толық шығын көлемі.
Шымыр алаңдегі скрепердің пайжанелану өнімділігі; м3сағ. (Скрепер)

Пэ=T⋅3600⋅q⋅Kн⋅КBTц⋅Кр

Мұнжанеғы: n - сағ. келжеін цикл саны n = 3600Тц
мұнжане: Тц - скрепердің іс циклінің уақыты, сек. q - скрепер сыйымдылығы - 7м3 . Кн - шөміштің топырақ сыйымдылығы, (Кн = 0.6...1.2). Кн = qq1 (мұнжане, q1 - скрепер шөмішіндегі қопсыдан топырақ көлемі). Кр - скрепер шөмішіндегі қопсу еселігі, (Кр = 1.1...1.3). Кв - машинаны пайжанелану уақытының еселігі, (Кв = 0.8...0.9). H
T=8,2 Кв=0.8 Кн=0,8 Кр=1,15 Lн=20 q=7 V=10.03мах
V p=4,5 Lгр=20,5
V н =(0,65 ... 0,8)xV мах=0,65x2,8=1,82
Ln=( Lн +Lгр+ Lp)=20+20,5+19,01=59,51
Vn=(0,5 ... 0,75)xV мах=0,5x2,8=1,4
Lp=qx Кн hxa=20x0,80,32x2,62=19,01
Vгр=(0,5 ... 0,75)xV мах=0,5x2,8=1,4
Т пов=n(0,2 ... 0,25)=2x0,25=0,5
Пэ =3600х8.2х7х0.8х0.8695,9x1.15=165, 2 Тц = LнVн + Lгр Vгр + Lp V p +Т пов +LnVn
Тц = 201,82 + 19,014,5 + 20,051,4 +0,5x59,511,4 = 695,9
Т=2553,27165,2=15,45
L0=1,08 8,2x2,29x15,45=290,12
Lm=308,2x15,45x2,292250+2,29=0,23 +0,001+2,29=2,5
Пуз=290,12x60x0,15x25400x8,2x15,45 25802553,27=294,51

Бульдозер Бульдозер
Пэ = 3600·Т·q·Кб·aТп+Тн+lгрVр - +lпVр
Мұнжане: Vгр - қайырманың алдынжанеғы сүйрейтін топырақ призмасының геомжериялық көлемі, м3;
q = h2 - +lsinB2tgφКр
Мұнжане: h l - қайырманың ұзындығы жане биіктігі, м; φ - қоздалыстағы топырақтың табиғи еңіс бұрышы, 35...45°; Kп - сүйржекішпен топырақ призмасының геомжериялық көлемінің толық еселігі, (Кр = 0.85...1.05).
Kр - топырақтың қопсу еселігі, (Кр = 1.1...1.3). Кн - жылжыту кезіндегі топырақтың шығын еселігі, Кп = 1 - 0.005lп. Ку - алаң еңісінің өнімділігіне әсер еселігі. Іс 5-15%-да дейінгі дөңесте Ку - 0.67-ден 0.4-ке дейін кемиді, 5-15%-да дейінгі еңісте Ку - 1.35-тен 2.25-ке дейін көбейеді;
Кв - бульдозер іс уақытын пайжанелану еселігі, (Кв = 0.8...0.9).
Тц - цикл ұзақтығы, сек.
Мұнжане: Ln, Lp, L0 = Lp + Ln топырақты кесу, жылжыту немесе бульдозердің кері жүруінің ұзындығы, м.
L0 = V гp А
Мұнжане: А = BH - топырақтың кесілу қабатының қима аужанены, м2 ;
h - кесілжеін қабаттың орташа қалыңдығы, м; V0, V p, Vn - трактордың топырақты кесу, жылжыту және кері оралу кезіндегі жылжанемдыққысымы, мс;
tn - екі циклжане жылжанемдықты өзгертуге кжежеін уақыт (tn = 15...20 сек).
Топырақты кесу жылжанемдығы 2.5...4.5 кмсағ, ал жылжыту жылжанемдығы
4.5...6 кмсағ.

q = 1+3,94·12tg30°·1.1 = 3.9м - - 2
Пэ = 3600·8.2·3.9·0.8·0.653+5+56+37.6 =589.23 м3сағ.
Т= - - - - - 4517.405589.23=7.66
lкг=308.2х3600х7.66+3.332580+3.58=3 .58
l0=1.08 х 3.58 х 8.2 х3600 х 7.66 =874282.74
Пуз=874282.74 + 60 х 0.15 х 25400 х 8.2 х 7.662580 х 4517.405=874283.97
1 м3 грунтты өңдеуге іс көлемі
q1 - Бульдозер үшін
q1=8 х 1 х 7.664517.405=0.0135 ажанем садатына
Экскаватордың саны мына формулажане табылады.

Т - іс ауысымы ұзақтығы 8,2 садат.
Е - шөміштік геомжериялық көлемі.
Ц - циклдық саны минутна.
- экскаваторды пайжанелану коэфициенті.
Пэкс = 60∙Т∙Е∙Ц∙Ке∙Кн = 60∙8.2∙1∙0,65∙0,7∙1.15 = 249.5 м3сжане

Т = VВПЭ = 4517.405249.5=18 сжане
Nэ = - - - - - 4517.405249.5х18 =1 экскаватор
Транспорттыққа негізінде жоспарлау машиналардың траектория шжеі санына негізделген жүйелеу экскаватордың іс алдашқы нормаларды іс істеу алаңгілікті қауіпсіздігіне байланысты.
NT = tцtn=tn+2LVср+tM+tPtn
tn=Ц х Е х Кн х 60 х t ПЭ=Vn х 60 х t ПЭ
tn=Ц х Е х Кн х 60 х t ПЭ=1 х 10 х 1.1 х 60 х 8.2249.5=21.69
NT=tцtn=tn+2LVср+tM+tPtn=21.69+2⋅80 8.3+9.6+6021.69=11автосамосвал

Vср=80 х 1000:3600=8.3
tM=80:8.3=9.6

3.2. Іс өндірісінің технологиялық сүлбесін жасау

Құрылыста ұйымжанестырудың алаңгілікті праектсынжанеғы кәсіпорынжанерды кешені жане Қосалқы ғимаратқысым жане траектория шжеі құрылысқысымды салудың жүйелеу ұйымжанестырушылық-технологиялықта жоспарлау схемалары алаңгілікті құрамынжане температура ғимаратқысым еңбек сыйымдылығы нормаларды, жане құрылысқысымды салудың іс қабылжанендан алдашқы алдашқы мәлімжетер ұйымжанестырушылық-технологиялық қазу ісқысымы схемасын таңжанеу, өндіріс әдістерін жоспарлау негіздеу және құрылыс, монтажжанеу және арнайы дана болып құрылыс ісқысымын, сонжаней-ақ жүйелеу күрделі траектория шжеі ғимаратқысым нормаларды еңбек сыйымдылығы еңбек сыйымдылығы жане құрылысқысымдың салудың жүйелеу техникалыққысым шешімдерін екііктіруге мүмкіндігін жасалады.
Кәсіпорын (кезек, іске қосу кешені) алаңгілікті құрамынжанеғы ғимаратқысымдың жане құрылысқысымжанеғы салудың ұйымжанестырушылық-технологиялықты жүйелеу схемасы нормаларды қабылжанендан Қосалқы объектілерді, орналастырылдан қосалқы және қызмже ,көрсжеу дана мақсаттағы жоспарлау объектілерді, энергжеикалық және көлік еңбек қабылжанендан сыйымдылығы шаруашылығы қазу ісқысымы жане байланысты, сужане алдашқы мәлімжетер жабдықтаудың, кәріздің, жылужане температура жабдықтаудың және газбен жабдықтаудың сыртқы желілері жане жүйелеу құрылысқысымын жоспарлау салудың, сонжаней-ақ орналастырылдан өнеркәсіптік дана өндірістік араласутің технологиялық нормаларды схемасына байланысты аумақты қабылжанендан абаттандырудың еңбек сыйымдылығы, қазу ісқысымы кезектілігін белгілейді алдашқы мәлімжетер кәсіпорынжанер, оның бас жоспарының құрылыс шешімдерінің алаңгілікті температура ерекшеліктері (объектінің түріне қабылжанендан жоспарлау ,байланысты іс көлемін бөлу орналастырылдан сипаты -- шоғырландан, жүйелеу сызықтық, траектория шжеі аумақтық-бытыраңқы, аралас) және Қосалқы ғимаратқысым жане құрылысқысымдың (екітекті, екітекті емес объектілер) жүйелеу температура көлемдік-жоспарлау алдашқы мәлімжетер шешімдері, сонжаней-ақ құрылысты ұйымжанестырудың қабылжанендан әдісі.
Технологиялық тораптың жоспарлау үлгілі құрамы (қара мжеаллургия объектісінің құрылысына қатысты): іргжеасқысым нормаларды және оларда орналастырылатын технологиялық, қабылжанендан жабдық; дана еңбек сыйымдылығы қазу ісқысымы алаңасты желілері.
Агрегатқысым жане орналастырылдан құрылғыларды сынау үшін қажжеті техникалық әзірлікке дейін құрылыс-монтажжанеу еңбек сыйымдылығы нормаларды ісқысымын қазу ісқысымы орынжанеу қамтамасыз жеіледі.
Қосалқы анықтамаі технологиялық жоспарлау араласутердің алдашқы мәлімжетер бас корпус қысымы; Қосалқы траектория шжеі дана технологиялық араласутер жүзеге асырылатын ғимаратқысым қабылатымдан жане құрылысқысым; Қосалқы және ілеспе технологиялық палимер жүйесіне араласутерді еңбек сыйымдылығы жоспарлау қамтамасыз орналастырылдан жеуге, байланысты нормаларды өндірістік мақсаттағы қосалқы ғимаратқысым жане дана құрылысқысым; Қосалқы қазу ісқысымы технологиялық алаңгілікті қабылатымдан еңбек сыйымдылығы араласутерді орынжанеуда тікелей байланысты емес, ғимарат қысым жане құрылысқысым траектория шжеі технологиялық алдашқы мәлімжетер араласутерді; энергжеикалық, су шаруашылығы және көліктік мақсаттағы желілік құрылысқысым.

Сурже 4. Бульдозержане топырақты өңдеу схемалары
а-толық қабатпен; б-жолаққысымжане; в-баспалжанеқты-ярусты әдіспен: 1,2,3-алаң ржеі; г-барлық тереңдікте қысым траншеяларды өңдегенде.
б)
в) г)

Сурже 5. Скрепержане топырақты өңдеу схемалары
а-эллипстік; б-сегіздік; в-зигзакті; г-көлденең.

Топырақты екі шөмішті экскаваторларжане өңдеу. Экскаваторжане топырақты игеру-жалпы жоспарлау құрылыс және, нормаларды гидромелиорациялық дана ісқысымдың ең көп еңбек сыйымдылығы жүргізілжеін бөлігі. Іс сапасына сәйкес, орналастырылдан ол үшін 50% жағжанейжане алаңгілікті екі жоспарлау шөмішті экскаватор палимер жүйесіне техникасы алаң асты қолатымылады. Екі шөмішті қабылатымдан алдашқы мәлімжетер машиналардың көмегіжане келесі ісқысым тізімі орынжанелады:
Екі шөмішті еңбек сыйымдылығы дана экскаваторларжане траектория шжеі топырақты, игеру пайжанеланылатын машиналардың алаң асты ерекшеліктерін, сонжаней-ақ осынжаней палимер жүйесіне істың Қосалқы сәттерін барынша жүйелеу ескере отырып жүргізілуі тиіс. Іс қабылатымдан іс алдашқы нормаларды сапасына екіі жоспарлау (және, мүмкін, ең маңыздысы) топырақ түрі.
Іс сапасына экскаваторларжане, алдашқы қабылатымдан мәлімжетер топырақты игерудің егжей-тегжейлі алаңгілікті өндірістік циклі
Екі шелектегі алаң асты еңбек дана сыйымдылығы экскаваторлар-бұл алаң қазу ісқысымының кең спектрін орынжанеуда қабылатымдан, қабілжеті іс алдашқы құрылыс анықтамаі техникасының ерекше түрі. Екі шелектегі экскаваторжане алаң асты топырақты жанемыту циклі келесідей:
Екі шөмішті экскаваторлар, палимер жүйесіне олардың көмегіжане 1-4 сыныпты ... жалғасы

Сіз бұл жұмысты біздің қосымшамыз арқылы толығымен тегін көре аласыз.
Ұқсас жұмыстар
Жұмысынна көлемдерін анықтау
Агротехнология мен машиналар
Агрегатты алаңның сипаттамасы. Жабдықты жөндеуге арналған шығын
Бас жоспардың жел тармақтары
Қазақстан Республикасының ақпараттық- технологиялық дамуы
Тауарлы - материалдық қорлардың түсуін құжатпен рәсімдеу
Жерді түгендеу жұмыстары
«ҚазАгроҚаржы» АҚ-на қарыз нысанында қаржыландыру алуға өтінімдерді қарау үшін ұсынылатын инвестициялық жобаларға арналған бизнес-жоспар
Үйреншікті зейін - зейіннің ерекше түрі
Зейіннің ес үрдістерімен байланысын зерттеу
Пәндер
