Темір-бетон, бетон конструкцияларын монтаждауға арналған типтік технологиялық картасы



1. Технологиялық картаның мәні мен құрамы
2. Бетон араласпасын дайындау және жайғастыру.
3. Бетон және темірбетон жұмыстарына арналған тектік технологиялық картасы.
4. Құрылыс процессін ұйымдастыру мен технологиясы.
5. Бетон жұмыс өндіру қауіпсіздігі.
6. Еңбек шығындарын есептеу.
7. Орындалған жұмыстардың сапасын бақылау
8. Техникалық.экономикалық көрсеткіштер
9. Материалдық.техникалық ресурстар
10. Пайдаланған әдебиеттер тізімі
Технологиялық карта – құрылыс жинақтау жұмыстарының жиі қайталанатын түрі, өндірістің ұтымды және тұрақты технологиясын іске асыратын және жұмыс өндірісінің жобасы орнына немесе оған қосымша ретінде пайдаланатын құжат.
Технологиялық карта - орындалатын операциялардың орындалу орнын, қолданылатын саймандар мен жабдықтарын, уақыт мөлшерін, технологиялық жағдайлар мен нұсқауларды белгілеу тізімі
Типтік технологиялық карта — құрылыс үрдістерінің технология бойынша арналған:
а) технологиялық үрдістерін қолдану жоғары сапаны қамтамасыз етеді;
ә) конструкциялар, заттарды, құрылыс материалдарды қаржылармен қамтамасыз ету бір бөлікке, ярусқа, қабатқа;
б) құрылыс үрдістер бірлескен және максималдық қолдану жұмыс орында;
в) жұмысты механикаландыру құрылыстың мерзімін азайтуға, адам еңбегін үнемдеуді қамтамасыз етуге мүмкіндік туғызады, екі ауысым жұмыс істеу;
г) тасымалдау үрдістер түзілістерді жеткізу технологиялық жабдықтарды ірілеу бөлшектермен;
д) құрылыста еңбек қорғау, тазалық — гигиеналық шаралар өткізу, қауіпсіздік техникасы, өртке қарсы қауіпсіздік талаптар қойылады.
Типтік технологиялық карта келесі тараудан тұрады:
— пайдалану саласы;
— ұйымдастыру мен құрылыс үрдістерінің технологиясы;
— технико-экономикалық көрсеткіштер;
— материалдық техникалық қаржылар.
Жұмыстың барлық көлемінің еңбек сыйымдылығы калькуляция бойынша еңбек шығынының қосындысымен анықталады. Еңбек сыйымдылығының бірлік өлшемдері қосынды еңбек сыйымдылығын (адам-сағат) жұмыс көлеміне бөлумен анықталады.
1. Хамзин С.К «Технология строительного производство»
2. Вильман Ю.А. «Технология строительных процессов и возведения зданий»
3. Ғаламтор желісіне сілтемелер:
http://prom55.ru/documents/494/instruction.pdf
http://stroilogik.ru/tehnologiya/tehnologicheskie-karty/194-ttk-betonirovanie-monolitnyh-perekrytii.html
http://stud.kz.kz/kurstyq-zhumystar/songghy-qosylghan-kurstyq-zhumystar/4355-qurylys-zhumystary-kurstyq-zhumys.html
4. Хамзин С. Қ. Үймәреттер мен ғимараттардыңқұрылыстехнологиясы .Оқулық. Алматы , : «Білім», 1994;
5. Хамзин С . Қ. Жанаев А. Б. Құрылысөндірісініңтехнологиясы . Курстықжәнедипломдықжобалау. Оқуқұралы. Алматы , «Полиграфия», 1995
6. Справочник строителья.Выбор автобетононасоса.
7. ҚР ҚНжЕ 3.02-06-2002 Төбелер және шатырлары
8. ҚР ҚНжЕ 3.02.29-2004 Оқшаулағыш және әрлеу жабындар.

Л.Н.Гумилев атындағы Еуразия ұлттық университеті
Саулет-құрылыс факультеті

Курстық жұмыс

Тақырыбы: Темір-бетон, бетон конструкцияларын монтаждауға арналған типтік технологиялық картасы

Тексерген: Нұрбаева М.
Дайындаған: ТПГС-43 тобының студенті
Есекенов Ж.

Кіріспе

1. Технологиялық картаның мәні мен құрамы
Технологиялық карта - құрылыс жинақтау жұмыстарының жиі қайталанатын түрі, өндірістің ұтымды және тұрақты технологиясын іске асыратын және жұмыс өндірісінің жобасы орнына немесе оған қосымша ретінде пайдаланатын құжат.
Технологиялық карта - орындалатын операциялардың орындалу орнын, қолданылатын саймандар мен жабдықтарын, уақыт мөлшерін, технологиялық жағдайлар мен нұсқауларды белгілеу тізімі
Типтік технологиялық карта -- құрылыс үрдістерінің технология бойынша арналған:
а) технологиялық үрдістерін қолдану жоғары сапаны қамтамасыз етеді;
ә) конструкциялар, заттарды, құрылыс материалдарды қаржылармен қамтамасыз ету бір бөлікке, ярусқа, қабатқа;
б) құрылыс үрдістер бірлескен және максималдық қолдану жұмыс орында;
в) жұмысты механикаландыру құрылыстың мерзімін азайтуға, адам еңбегін үнемдеуді қамтамасыз етуге мүмкіндік туғызады, екі ауысым жұмыс істеу;
г) тасымалдау үрдістер түзілістерді жеткізу технологиялық жабдықтарды ірілеу бөлшектермен;
д) құрылыста еңбек қорғау, тазалық -- гигиеналық шаралар өткізу, қауіпсіздік техникасы, өртке қарсы қауіпсіздік талаптар қойылады.
Типтік технологиялық карта келесі тараудан тұрады:
-- пайдалану саласы;
-- ұйымдастыру мен құрылыс үрдістерінің технологиясы;
-- технико-экономикалық көрсеткіштер;
-- материалдық техникалық қаржылар.
Жұмыстың барлық көлемінің еңбек сыйымдылығы калькуляция бойынша еңбек шығынының қосындысымен анықталады. Еңбек сыйымдылығының бірлік өлшемдері қосынды еңбек сыйымдылығын (адам-сағат) жұмыс көлеміне бөлумен анықталады.
Бүкіл көлемнің еңбек ақысы норма бойынша ал қабылданғандары еңбек шығыны калькуляциясынан алынады.
Типтік технологиялық карта қысқы мерзімде орындалса қосымша мәліметтер болу керек: бетонды бабына келтіру, ылғалдығы, жылытқыштың құрылғысы.
Бір жұмысшының орташа ауысым еңбек ақысы қосынды еңбек ақысын жұмыстың барлық көлемін еңбек сыйымдылығына бөлгенмен (ад.-сағ.) анықталады.
Құрылыс процестерінің технологиялық жобалау оларды әр түрлі технологиялық варианттармен орындауды жасауды, технологиялық сенімділігін есептейді және оны құжаттауды қарайды \ ҚМ мен Е 3.01.01.-85\
Технологиялық жобалаудың мұндай қорытынды құжаттарына жұмыс өндірісінің жобасы, технологиялық карталар және құрылыс өндірісінің еңбек процестерінің карталары жатады
Техологиялық карта (ТК) - құрылыс-жинақтау жұмыстарының жиі қайталанатын түрі, өндірістің ұтымды және тұрақты технологиясын іске асыратын және жұмыс өндірісінің жобасы орнына немесе оған қосымша ретінде пайдаланатын құжат және бұған кіретіндер: пайдалану саласы; жұмысты орындауды ұйыымдастыруы және технологиясы: еңбек шығындарының, машиналық уақыттың және еңбек ақысының калькуляциясы; жұмыс өндірісінің графигі; материалдық-техникалық қаржылар; кауіпсіздік техникасы; техникалық-экономикалық көрсеткіштер.

Зерттелетін мәселенің өзектілігі. Қазақстан Республикасындағы құрылыс индустриясының қарқынды дамуы, құрылысқа қажетті негізгі қасиеттері жетілдірілген және техника-экономикалық жағынан тиімді құрылыс бұйымдары мен конструкцияларын кеңінен өндіруді қажет етеді. Тиімді құрылыс материалдары мен конструкцияларын өндірудің негізігі жолдарының бірі, оларды дайындауда жергілікті шикізаттық материалдарды кеңінен қолдану болып табылады. Құрамалы темірбетоннан жасалынған бұйымдар мен конструкциялар негізінен тұрғын үй, азаматтық және өнеркәсіптік құрылыстарда кеңінен қолданылады. Бұл бұйымдар құрылыс өндірісін индустрияландыру бағытындағы ең қолайлы материалдар. Құрама темірбетонды кең көлемде қолдану бір типті өнімдер мен конструкциялар шығарумен қатар өндірісті жартылай автоматтандыруға, механизациялауға мүмкіншілік тудырады.
Құрылысты одан әрі индустрияландыру жергілікті шикізаттық материалдарды қолдана отырып, техника-экономикалық жағынан тиімді құрылыс материалдары мен бұйымдарын өндіретін зауыттарды салуды көздейді.
Еліміздің 2030 жылдарға дейінгі жобаланған әлеуметтік, экономикалық дамудың негізгі бағыттарында көрсетілген, атап айтқанда құрылыстың көлемін төмендетіп, сапасын арттырып, мейлінше аз шикізат жұмсайтын, олардың жалпы салмағын азайту арқылы барлық қасиеттерін жақсартып, құрылыс алаңына көбінше дайындығы жоғары сапалы бұйымдар мен конструкцияларды дайындау қазіргі уақыттың басты міндеті болып отыр.
Құрылыс бұйымдарының негізгі сипаттамалары мен қоршаған ортаның түрлі агрессивті факторларына төзімділігін арттыру, құрылыстың тиімділігін арттырудың негізгі жолдарының бірі. Белгілі болғандай бетон араласпаларының жылжымалылығын арттыру үшін негізінен қатаю суы қолданылады. Бірақ араласпадағы судың мөлшерінің артуы дайын бетонның механикалық қасиеттерін төмендетіп жібереді. Осы қарама-қайшылықты шешу бүгінгі күннің өзекті мәселесінің бірі болып табылады. Бұл қарама-қайшылықты шешу мақсатында арнайы пластификациялаушы қоспалар қолданылады. Бұл қоспалар бетон араласпасының сусұранысын төмендете отырып, су-цемент қатынасын төмендетуге және бетонның механикалық қасиеттерін арттыруға және өткізгіштік қабілетін төмендетуге мүмкіндік береді.

Бетон араласпасын дайындау және жайғастыру.
Бетон араласпасын дайындау арнайы бетонараластырғыштың көмегімен жүзеге асырылады. Бетонаралыстырғышқа бетонның таңдалған құрамы негізінде, алдымен құрғақ компоненттері араластырылып, содан соң қатаю суының 70% құйылады, қалған суға қажетті қоспа мөлшері қосылып ендіріледі. Бетонды жайғастыру бетон жайғастырғыштың көмегімен жүргізіледі. Бетонжайғастырғыштың бос жүргендегі жылдамдығы 20-40 ммин аралығында, жайғастырғышта орналасқан бункерлердің көлденең жүрісінің жылдамдығы 6-8 ммин. Қалыпқа бетон араласпасын жайғастырғанда бетонжайғастырғыштың жұмыс жүрісінің жылдамдығы 10-12 ммин. БАЦ дайындалған бетон араласпасы қалыптау цехына бетон тасымалдағыш арба эстокадосында тасымалданады. Кейін бетон араласпасы бетонжайғастырғыш бункерлері арқылы қалыпқа жайғастырылады.

Бетон және темірбетон жұмыстарына арналған тектік технологиялық картасы.
1. Қолдану аясы
1,1. Обьект- 5-қабатты селикат кірпіштен салынған ғимарат пландағы размері 32,1х12 м(1. сурет).

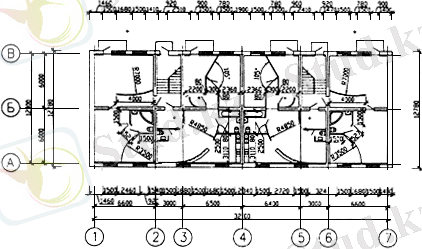

1.сурет 1-ші қабаттың планы.
1,2. Технологиялық карта ленталы монолитті іргетасты ғимараттарға арналған. Өлшемі
*текст оригинал документімен сәйкес. -Сілтемелер құжат базасы авторынан.
Технологиялық картада жиналмалы-құрастырмалы ЦНИИОМТП конструкциясының "Тяжстрой-78" опалубкалары қолданылатын монолитті іргетасты үймереттер қарастырылады.
1,3 Құрылыс Ижевск қаласында жүргізілуде. Климаттық аудан І, ауданасты Ів, аймақ құрғақ, сыртқы температура шамасы -34ºС.
1,4 Жұмыс екі ауысыммен орындалады.
1,5 Картамен қарастырылатын жұмыстарға кіреді: арматурлық; бетондық; опалубты; көмекші(складқа салу, босату, арматурлы сеткаларды жіктеу).
2. Құрылыс процессін ұйымдастыру мен технологиясы.
2,1. Іргетасты орнатпас бұрын орындалу керек жұмыстар:
-котлаванның беткі сулар кету жолын ұйымдастыру;
-автожолдар мен кіреберіс жолдарын орнату;
-механизмдер қозғалу жолдарын, склад орындарын орнату, опалубкалар мен арматурлы сеткаларын ұлғайту, монтажды құралдардын дайын болуы;
-іргетасасты бетонды дайындау;
- екі ауысым ішінде арматура сеткалары және санаулы опалубкалар әкелінуі;
-орындалу схемасына сәйкес іргетас негіздерін қабылдау актісінің толтырылуы;
-жұмыс орындарында уақытша жарық орнатуы және электросваркалық апараттарының іске қосулы болуы;
-проектқа сәйкес іргетастардың орналасуын белгілеу және геодезиялық осьтерін белгілеу;бетонды дайындама үстіне краскамен опалубкалар орнатылу орындарын белгілеу;
2,2. Арматурлы сеткаларды, опалубка құрылымдарын түсіріп тиеу, армокаркастарды монтаждау жұмыстары СКГ-40 кранымен орындалады.
2,3. Арматурлы сеткалар мен жертөле қабырғаларын құрылыс алаңында армокаркастарды жинау орнына түсіреді, ал іргетас сеткаларын әрине іргетас ортату орнына жеткізеді.
2,4. Іргетас армокаркастарын жинау іргетастың болашақ орналасу орнында жүргізіледі.
2,5. Жертөле қабырғаларыының армокаркастарын жинау келесі ретімен орындалады:
-арматурлы сеткаларды жоба бойынша орналастыру;
-кондуктордан армокоркасты шешіп складқа жеткізіледі;
2,6. Арматурлау жұмыстары келесідей орындалады:
-жоба бойынша бетон қабатына қорғаныс қамтамасыз ететін фиксаторларға арматура сеткаларын жаю;
-опалубканы орнатқан соң қабырға армокаркасы сеткаға бекітіліп орнатылады;
2,7. Арматурлау жұмыстары СНиП 3.03.01-87 "Несущие и ограждающие конструкций" - қа сәкес болуы тиіс.
2,8. "Тяжстрой-78" опалубка комплектіне метал тақталар, бекіту құрылғылары кіреді.
2,9. Ленталы іргетас опалубка құрылғыларын келесідей дайындайды:
-монтажды бұрыштармен бекіту арқылы опалубка тақталарын орналастырады;
-тартпалы ілмек көмегімен опалубка қорабын томенгі панелге бекітеді;
-клиналық қыспалармен "мельница" терізді бекітеді;
-негізге метал штырьлармен жиналған қораб іргетасты бекітеді;
- төменгі қорап қалқандары жиектеріне түзетулерді жертөле қабырғаларының панельдері тәуекелдерді қолданылады; Содан кейін, қабырғасының қалыңдығына тең қашықтықта кері сызаттар түскен жандандыру, қолдау арқалықтар қапсырмалардың көмегімен қамтамасыз қолдау орнату;
- қолдау шұғылалы орнатылған 2 3 м бірнеше кеңестері жалпы ұзындығы орнату оларға шайқас қоса беріледі, кейін, жертөле қабырғаларының панельдері қалыптастырады;
подкостар көмегімен опалубка тақталары вертикалды турде орнатылады
2,10. қалып монтаждау кезінде мынадай ережелер мен шарттарға:
биіктігі 60 см тақтаға 1 рет ұстамалар қолданылады;
1 м қа іргетастың қаптал бетіне 4 тарттпалы крюк және 10 пружиналы жақша қолданылады;

2.29. Қысқы уақытта өндіру жұмыстары

Модуль беті құрылымы - 4.37 м (оның көлеміне құрылымын салқындатылған бетінің қатынасы).
Күтілетін орташа тәуліктік сыртқы температурада бетон жұмыс өндіру кезінде орындалатын Бұл терминдер мен әдістері 5 ° C және 0 ° С төмен ең аз күнделікті температура төмен
Бетон қоспасының дайындау температурада емес есептеу үшін қажетті қарағанда төмен бетон қоспасының қабылдауды қамтамасыз ететін, агрегаттары, жылытылатын суды пайдаланып, жылытылатын бетон араластырғыш зауыттарында жасалған жібітіп немесе қыздырылған тиіс. Мұздатылған туралы бұршақ және кесек туралы ешқандай мұз бар neotogretyh құрғақ толтырғыштарды пайдалану рұқсат. , Онда Бетон қоспасының араластырғыш жазғы жағдайларына салыстырғанда кемінде 25% -ға дейін көтерілуі тиіс.
Көлік жолдары мен құралдары төменде есептеу үшін қажетті бетон қоспасын температурасын төмендету алдын алуды қамтамасыз етуі тиіс.
Мемлекеттік бетон қоспасы төселіп, және төсеу субстрат және әдісін температура жер байланыс саласындағы қоспасы қату мүмкіндігін болдырмауы тиіс, онда негіздер. Бетон қоспасының жылыту, сондай-ақ, биллингтік кезең бетон сауықтыруға астам байланыс аймағында бағалау оның қату болса, neotogretoe nepuchinistoe қорының немесе ескі бетон қоспасы қалауға мүмкіндік берді антифриз қоспалармен бетон қолдана отырып, бетон жобалау әдісі термос тұрған туралы. Бетон қоспасының дірілді ұзақтығы жазғы жағдайларына салыстырғанда кемінде 25% -ға дейін көтерілуі тиіс.
Neopalublennye беті құрылымын бірден бетондау кейін бу және жылу оқшаулау материалдары қамтуы тиіс.
Мәселелері арматура бетондалған құрылымдар кем емес 0,5 м-ден биіктікте (ұзындығы) жабылған немесе оқшауланған болуы тиіс.
Бетон төсеу алдында темір бетон бұйымдар элементтерін буын беті қуыстарын (миномет) қоспасы қар мен мұз тегін болуы тиіс.
Монолитті конструкцияларды қысқы бетондау кезінде бетон емдеу таңдау 4.37 м ұсынылған қолдану 9 [2] сәйкес жүзеге асырылуы тиіс.Антифриз Икемділік ұштастыра пайдаланылуы тиіс.Әдетте, жүзеге асырылатын бетонның беріктігі, бетон орналастыру кеңістігін жасалған сынақ үлгілерін бақылау. Тест 15 20 ° С температурада 2-ден 4 сағат төтеп керек дейін үлгілері суық сақталған
Қартаю процесіне бақылау температура күші бетон шығаруға мүмкіндік берді.
Теріс ауаның температурада сипаттамаларына қойылатын талаптар 6-кестеде белгіленген [2].
Әдісі термос. Қорама орналастырылған 25 ° C, 45 ресми сайты бетон қоспасы температурада жеткізілді. Бірден құрылымын барлық ұшырайды беттерін бетондау кейін оқшаулағыш материал қабатымен жабылған.
Антифриз қоспаларды пайдалану. Алдын ала қыздырылған жалпы және ыстық су дайындау хлориді тұздары (2% -ға дейін), натрий нитриті және калий карбонаты (цемент салмағы 5% -ы) антифриз қоспалардың аз мөлшерде Бетон. Миксердің шығуда бетон қоспасының температурасы 20 ° С штабелируя уақытын азайту, 25 C 35 ° ауқымында болуы тиіс Сыртқы температура болған кезде -20 C -15 ° Бұл бетондар пайдаланылады. Жинақталған олар қалып оқшауланған және vibrocompaction кейін оқшаулау қабаты жабық.
Алдын ала elektroprogrev бетон қоспалары (ыстық термос). Elektroprogrev қоспасы ағымдағы қуат жиілігі және 380 В кернеуі 5 10 мин 70 С, жылу уақыт ° 90 диапазонында портландцемент ыстық қоспаның температурасы болып табылады.
Қоспасын жоғары температура жиілету процесі агенттерін пластифицирующие отыр баяулатуы үшін (сульфит-ашытқы Маш (РРТ), vinsol, мұнай сабын, натрий және басқалар abietates.).
Бетон қоспасын электрмен жылу жоғалтуды азайту үшін арнайы жабдықталған ванна бар. Сыйымдылығы бадьи 0,5-ден 2,0 метрге дейін ауытқиды. және т.б. крандарды, сондай-ақ бетон қоспасын өзара алмастырылатын ағынының негізінде таңдалған учаскесінде ванналармен саны, көлік түрі,
Бетон Equip бекетінің жанында сайтында алдын ала электрмен қоспасы кезде -. Биіктігі 1,5 1,7 м периметрі тор қоршауы бар көлденең жоспарланған Торап жуынатын электрмен орнатылады. Басқару панелі жылу қоршауы төтеп.
Бетон қоспасы elektrorazogrevnye шелектегі көлік түсірілетін және қысқаша ванналармен бойынша реттеңіз қамтиды электродтар арасындағы біркелкі таралады. Жылу жылытылған гидромассаж, азайтуға және upwind ағаш тақталар қойылған кейінгі жылыту.
Содан кейін снарядтар бадьи бетон араластыру жер және желіден оларға нөлдік сымдар қосылуға, желіге қосылуға, осы электродтар. Бетон қоспасының жылу температурасын бақылау үшін термометрлер немесе температура датчигін белгілейді. Байланыстар Қоршаудың арғы қызметкерлері, сондай-кернеу қолданылады электродтар сенімділігін тексеру кейін. Қоспасының орнатылған температураны жеткен соң өшеді және қоспасымен ванна, бетон орналастыру үшін қызмет етеді.
Егер мүмкін болса, Fresh бетон қоспасы үздіксіз, тез болуы тиіс. Жылу жоғалту аралық шамадан бетон қоспасын азайту мақсатында жол берілмейді, және еркін құлау биіктігі 1,5 м дейін төмендейді.
Құрылымын сақтау үшін сыртқы температура қарағанда -25 C -20 ° төмен емес, егер термос әдісі қолданылуы мүмкін. Төмен температурада, бетон, сондай-ақ қызуы тиіс.
Жылыту құюға (термо) Жылыту - контактілі elektroprogrev. Кран қолмен жеке тақталармен немесе кеңейтілген панельдер орналастырылған Термо шегендеп бекіту бетон блоктарын. Жазғы жағдайында дәл осы жолмен, панельдер және панельдерді бекіту (Монолит-72, т.б. 78-Tyazhstroy.).
Тақталар мен панельдерді бекіту кейін тоққа оларды байланысты. Осы мақсатта, термо құюға және режимі бақылауды бетондау жеткізуге орнату TSNIIOMTP пайдаланыңыз. Олар төмендеткіш трансформатор, электр жүйелері, диспетчерлік және кезекші электрші не операторы үшін бөлмелер тұрады.
Сіз арматура және бұрын орналастырылған бетон бетондау бұрын қыздырып келсе.
+5 ° С қаланды қоспасының ең төменгі температура Оның дәстүрлі әдістері дестеге жинаңыз. Бұл әрекет электр кабельдер мен ылғалдың қарсы оқшаулау бүлінуден қабылданады жатыр.
Қар блоктар жылу жоғалту мен қорғауды азайту үшін жабуға люктердің арқылы берілетін бір брезентпен және бетон қоспасымен бетон қабатының болуы тиіс. Бетондау үзілістер 1,5 2 сағаттан аспауы тиіс. Қабатты бетондау болып бастап, шегендеп Thermo төменгі қабаттары бастап, деңгейлі кіреді.
Ылғал және жылу ұшыраған бетон беттерін жоғалуын азайту үшін пластикалық қаптама немесе шатыр материалын, оқшауланған, қож мақта, шаң немесе полистирол пластиналардың қамтылған.
Қатты немесе мұқият қолмен бұрандалы ұяшықтарына немесе пайдалану крандарды және арнайы алмалы-салмалы құрылғылар мүмкіндігінше ашық термоөңдеу соңында термо панелі құюға.
Фильмнің қақпақтың астында немесе баспаналар түгендеу бойынша termoopalubki алғаннан кейін бетон сақтаңдар.
Шеткі жылыту (жылыту электрод). Құрылымын сыртқы бетінде екіжақты орналастыруға жолақ - беті электродтарды пайдаланады. 2 мм 1 қалыңдығы шатыры болаттан 5 см жасалған 2 электродтар жолақ ені - 85 В кернеу кезiнде 49; 6 8 мм диаметрі шыбықтар - 106 В кезінде
Қажетті қыздыру температурасы бетон қыздыру электродтар барлық немесе бір бөлігін кернеуді өзгерту, мерзімді ашылу және жабылу қолдайды.
Жабдықты электрмен үш фазалы трансформатор, коммутациялық және негізгі топ қалқан және прожекторлар тұрады.
Ағымдағы коммутациялық бастап soffit қолданылады.
5 10 ° C 50 ағымдағы кернеуде ыстық бастау 60 В, температура деңгейі 8 ° C сағ аспауы тиіс 106 В дейін бетон беріктендіру-ақ оның қадамдарды арттыру. Жылу стресс алдын етіп Бетон жобалау орналастырылады. Фирмалық жылғы бетонның беріктігі 50 немесе 70% дейін жүргізу үшін нақты орынды суға салып қойыңыз.
Барлық ұшырайды беттерін бетондау ретінде оқшаулау материалдарының қамтылған. Су өткізбейтін фильм жақын ұшыраған беттерін кеуіп болдырмау үшін.
Жылыту бетон қайта жаңғыртқан күннің жаңадан қаланды бетон іргелес ауданда электродтар қайта жобалауды қамтиды кейін. Ол, қорғаныс қабатының қауіпсіздігін бақылауға тақталар бетіндегі жою және су мен цемент сүт арқалықтардың, сондай-ақ, бетондалған электрод бетінің тығыз байланыста қамтамасыз ету үшін қажет.
Қашан жылыну тұрақты кернеу бақылау жылыну ... жалғасы

Сіз бұл жұмысты біздің қосымшамыз арқылы толығымен тегін көре аласыз.
Ұқсас жұмыстар
Бір қабатты өндірістік ғимараттарды монтаждау әдістері
Құрылыс конструкцияларын монтаждау
Уақытша ғимараттарды есептеу
ҒИМАРАТТАР МЕН ҚҰРЫЛЫМДАРДЫ ЖАҢҒЫРТУДЫ ЖОБАЛАУ
Тараз қаласындағы сауда орталығы кешенін жобалау
Қиыршық тастан құралған сыртқы қабырғасы бар 1 қабатты, 1 аралықты өнеркәсіптік ғимараттың сипаттамасын анықтау
4 қабатты 20 патерлі тұрғын үй
Іргетасқа жүктеме есептеу
Ғимараттарды жинақтау
Жабын плитаны есептеу
